消防工程-全的施工方案流程細節

來源:北京消防改造  時間:2017-08-29 11:25:46

消防預留預埋施工

1.1、消防預埋

1.預留預埋是給排水專業在主體施工中的工作重點。預留預埋準確與否對整個安裝工程至關重要。它將直接影響給排水安裝的順利進行。

2.施工準備期間,專業工長認真熟悉施工圖紙,找出所有預埋預留點,并統一編號,并在深化設計的預留預埋圖中標注清晰,以便于各專業的預留預埋.同時與其他專業溝通,以避免今后安裝有沖突、交叉現象,減少不必要的返工。

3.嚴格按照標準圖集加工制作防水套管、穿墻套管,套管長度按結構施工圖尺寸確定,套管管徑參照下列標準:

1.2、套管安裝

1.剛性套管安裝:主體結構鋼筋綁扎好后,按照給排水施工圖標高幾何尺寸找準位置,然后將套管置于鋼筋中,焊接在鋼筋網中,如果需氣割鋼筋安裝的,安裝后必須用加強筋加固,并做好套管的防堵工作。剛性套管安裝如圖所示:

2.穿墻套管安裝:土建專業在砌筑隔墻時,按專業施工圖標高,幾何尺寸將套管置于隔墻中,用砌塊找平后用砂漿固定,然后交給土建隊伍繼續施工。

3.穿剪力墻鋼套管安裝:在鋼筋綁扎好后,按照專業施工圖確定好套管的標高和幾何尺寸放置鋼套管,找準確切位置后焊牢在周圍鋼筋上,如果需要?dú)飧钿摻畎惭b的,安裝好后必須用加強筋加固,并做好防堵工作。

4.穿樓板孔洞預留:預留孔洞根據尺寸做好木盒子或鋼套管,確定位置后預埋,待混凝土澆筑后取出即可。

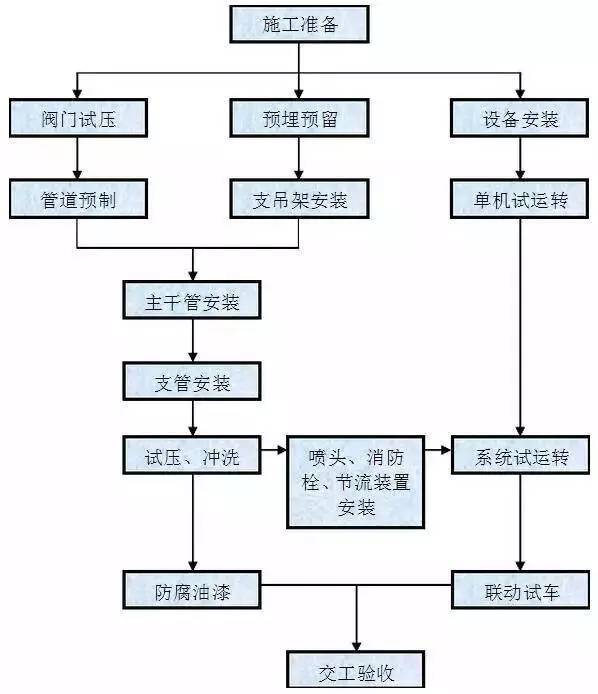

消防管道安裝施工

2.1消防管道安裝

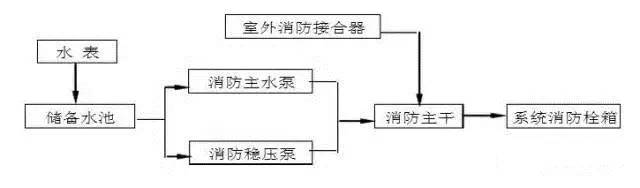

1.系統流程:

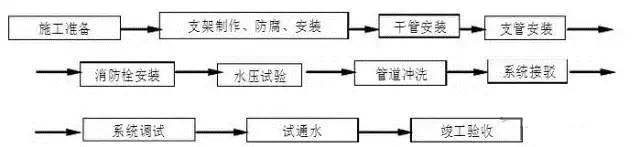

2.施工工序:

⑴干管安裝,≤DN75的干管采用套絲連接安裝,焊接和絲接技術數據與給水管相同,焊接口和埋地部分的管理作防腐處理。

⑵ 消防栓及支管安裝,消防栓支管要以栓閥的坐標、標高定位甩口,核定后再固穩消防栓箱,栓箱內配件根據設計要求設定。

⑶ 消防水泵安裝根據設計要求定型號、定位置,安裝順序?yàn)橹够亻y;閥門依次與設備緊固,閥門安裝手輪方向應便于操作,具體安裝技術參照泵房的安裝。

3. 消防栓箱的安裝

⑴安裝前應核對產品型號與設計是否相符,箱內配件、產品合格證、產品說明書是否齊全。箱體安裝前應進行外觀質量檢查,如發現質量問題不得使用。 安裝過程中應與裝修緊密配合,不得損壞裝修面,箱體安裝高度一致,栓口離地面高度為1.2m,允許偏差20mm。閥門距箱側面為140mm,距箱后內表面為100mm,允許偏差5mm。明裝箱和暗裝箱區別使用,注意配合裝修面接縫整齊美觀。安裝后的箱體上下角的水平移位不得超過2mm,以保證箱體平、正直。

電氣預留預埋施工

3.1電氣配管

1.所有配管工程以設計圖紙為依據,暗配管應沿-近的路線敷設。

2.管路超過下列長度,應加裝接線盒,其位置應便于穿線,如下表所示:

3.管路垂直敷設時,根據導線截面設置接線盒距離,以方便穿線,如下表所示:

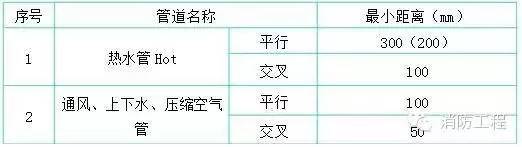

4.暗配電線管路與其它管道-小距離,如下表所示:

5.鍍鋅鋼管的敷設一律采用套絲管箍連接,要求鋼管經掃管后進行管頭套絲,套絲長度以用管箍連接好后螺紋外露2~3扣為宜,套絲完成后應檢查是否光滑、平整,管口作二次打磨處理。

6.鋼管進入配電箱時,應使用配電箱的敲落孔,無敲落孔時使用專用開孔器按管徑大小開孔,并使用鎖緊螺母固定牢靠,連接牢固后管螺紋宜外露2~3扣。

3.2接線盒預埋

1.管進盒、箱連接,盒、箱開孔應整齊并與管徑相吻合。管口露出盒、箱應小于5mm。有鎖緊螺母者與鎖緊螺母平,露出鎖緊螺母的絲扣為2~3扣。兩根以上管入盒、箱要長短一致,間距均勻,排列整齊,如圖所示。

2.在現澆混凝土頂板內安裝接線盒時,用油漆在設計規定的位置上畫上接線盒位置和進出線方向,按進出線方向?qū)⒔泳€盒壁上的對應敲落孔取下,將管口用塑料管堵和膠帶封好,將接線盒用鋸末填滿,然后用塑料寬膠帶將盒口包扎嚴密,并做好接地跨接線。

消防公司在線客服

關閉
4000-346-119

地址:北京通州區新華北路117號

傳真:010-69552656

電話:010-57113119

郵箱:506665119@qq.com

在線客服
在线天堂中文www官网| 精品中文字幕久久久久久| 欧美xxxx网站| 国产高清精品入口91| 免费看欧美一级特黄α大片| 久久久久久久蜜桃| 被猛男cao尿了| 日韩剧情片电影网址| 国产精一品亚洲二区在线播放| 亚洲第一综合天堂另类专| tube6xxxxxhd丶中国| 男和女一起怼怼怼30分钟| 处女的第一次电影| 亚洲欧美乱综合图片区小说区| 8x网站免费入口在线观看| 欧美乱大交xxxx| 国产真实乱了全集mp4| 久久国产精品成人片免费| 精品国产夜色在线| 在线观看免费污视频| 亚洲最大激情中文字幕| 韩国电影中文字幕| 插我舔内射18免费视频| 国产SUV精品一区二区88L| 中文字幕在线观看2020| 精品国产一区二区三区无码 | 日韩精品第1页| 国产护士一级毛片高清| 久热这里只有精| 色久综合网精品一区二区| 成人午夜电影在线| 亚洲综合视频网| 色吊丝中文字幕| 日本一区二区三区四区五区| 四虎成人精品在永久免费| zmw5app字幕网下载| 欧美亚洲综合在线| 国产精品久久久福利| 久艾草国产成人综合在线视频| 精品一区二区三区免费视频| 国产超碰人人模人人爽人人喊|
